菲律宾考斯瓦根项目倒送电一次成功
发布时间:2018-05-15 10:47:45    浏览次数:4936

       菲律宾当地时间5月10日,由运维电力承担运行的菲律宾考斯瓦根(4×135MW)燃煤电站项目顺利完成倒送电工作,标志着该项目即将进入分部试运阶段。

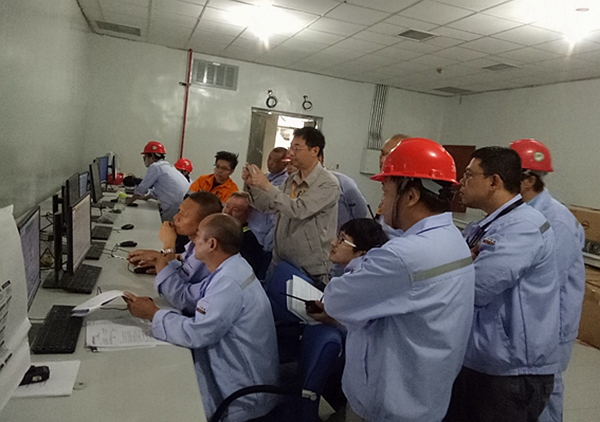

启备变成功受电

6KV母线成功受电

现场各方见证倒送电节点顺利实现

       据悉,本次倒送电工作分为启备变送电和6KV母线送电两个阶段。5月9日上午8时18分,69KV线路GIS倒送电成功。8时26分,启备变第一次受电冲击完成,带电24小时;5月10日上午10时36分,#1机组6KV 1A/1B段及公用OA、OB段受电成功。
       为确保K厂倒送电首个重大工期节点安全、顺利实现,当日凌晨4时,我项目部运行及管理人员就组织人员赴现场全面检查和确认系统无误,电气设备符合送电条件。5时,我方会同业主、调度、总包、调试及安装单位人员一同进行现场安全交底交底。6时,开始倒送电操作,至8时18分顺利完成GIS送电工作。按照业主要求,启备变带电24小时后,10日顺利进行了6KV母线受电工作。

执行LOTO程序对受电1#机组1A/1B段挂牌上锁


       回顾本次倒送电,虽然因现场设备、外部电网调度等问题推迟了数次,但我项目部人员丝毫没有松懈,每次操作都是认真核对操作步骤,反复检查设备,做好隔离措施,进行模拟操作,确保万无一失。我项目部管理人员与技术人员与现场各方紧密联系,多次进行倒送电前联合检查并及时沟通缺陷整改情况,有力地确保了本次倒送电重大节点的顺利实现。

现场联合检查


       本次倒送电的顺利完成,将为现场机组后续分部试运、调试、试运行创造良好的工作条件。我项目部全体员工也定会再接再厉,以更加饱满的工作热情,精湛的业务技能,在之后的重大节点及机组调试运行工作期间发挥更重要的作用。

(图/文  菲律宾考斯瓦根项目 高国强)

上一篇新闻:全国人大常委会副委员长视察塔吉克斯坦杜尚别电站    下一篇新闻:“民心工程”带来温暖和光明
陕西运维电力股份有限公司【官网】   总部地址:西安市航天基地东长安街501号
总部电话:029-82481888   传真:029-82493596   邮编:710100
E-mail:om2021@qq.com    www.ompower.cc    陕ICP备09009019号-1
您是本站第  位访客
返回顶部
